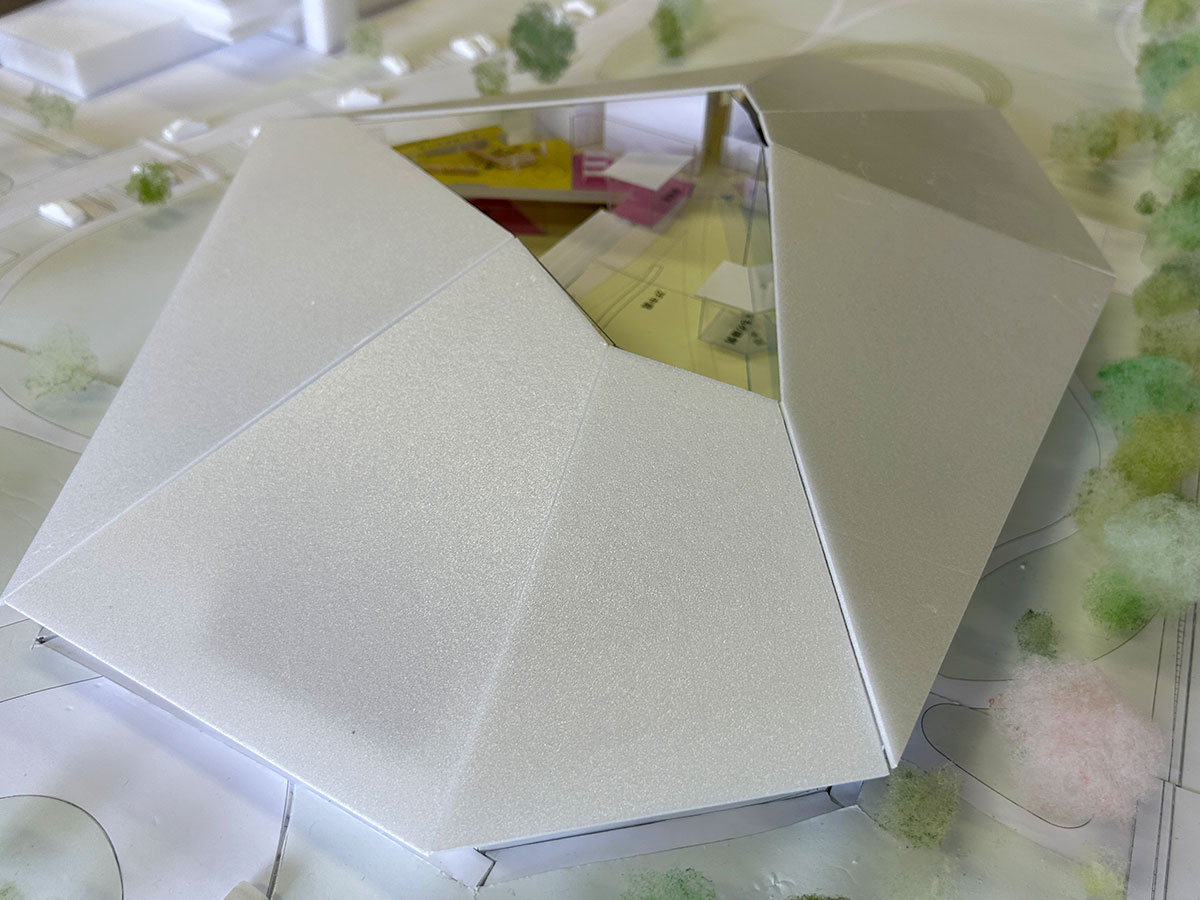

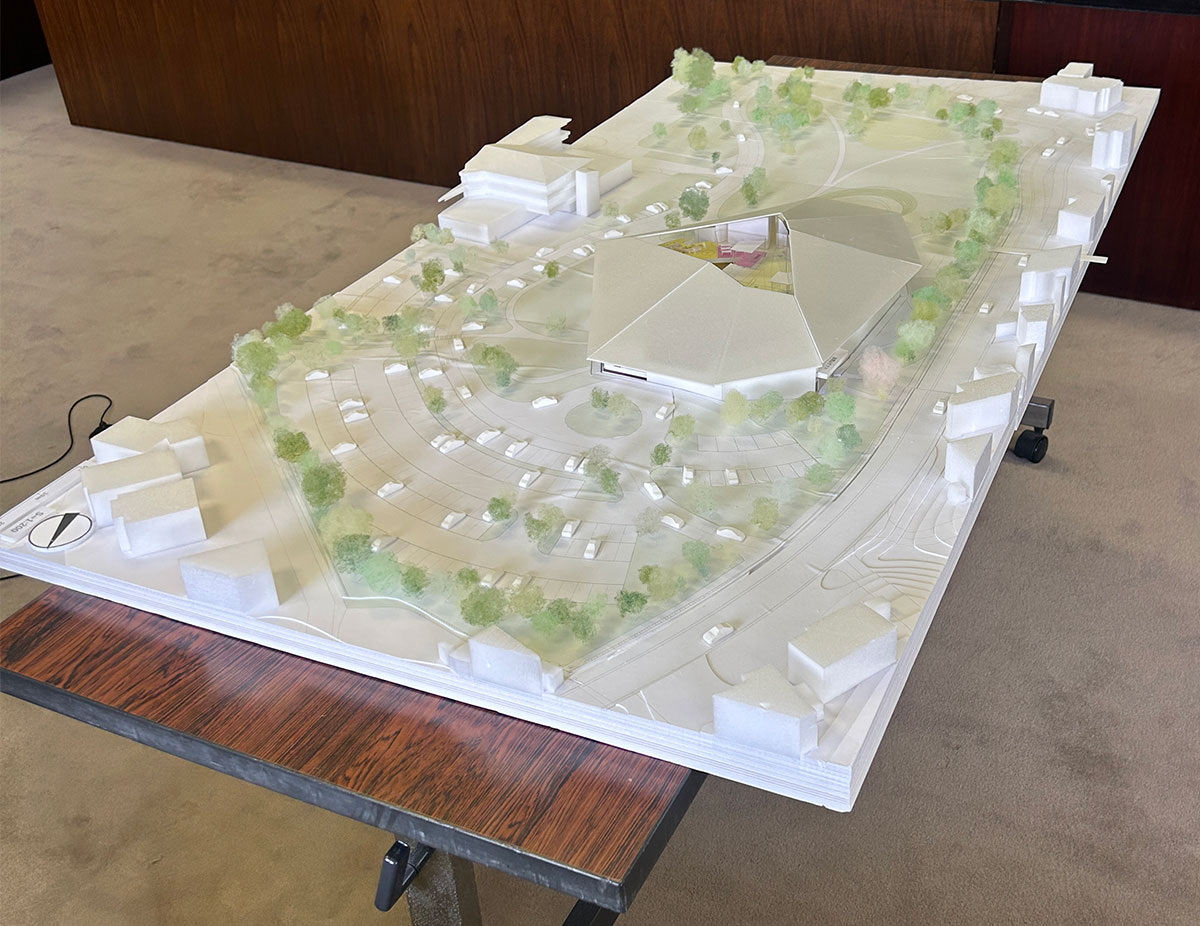

写真は軽井沢町新庁舎の模型です。建設費が安く済むので単純な直方体でも良いのではと質問しましたが、それでは圧迫感があるということ、また採光が中庭側からもとれるというメリットもあるという説明がありました。住民のかたからは友人と語り合う場が欲しいと要望もでており、そのような目的にも使えることから写真のような多角形に同意しました。
軽井沢町役場と中央公民館の建て替えですが、両方の機能をひとつの建物に一体化して建て直します。別々に新設、中央公民館は改修して継続使用という検討も行いました。別々に新設はコスト面から却下。中央公民館を改修しての継続使用は、イニシャルコストに優れるものの、その後の、使用終了までのランニングコストを含めたライフサイクルコストでは一体化して新設との間にほとんど差はでないということで、一体化しての新設に賛成しました。

上記写真左上が軽井沢病院の模型です。
藤巻前町長時代に発表された庁舎改築周辺整備事業は、庁舎と中央公民館を、駐車場などの外構工事費を含めた総事業費110億円で立て直すというものでした。この金額を庁舎単体での事業費と勘違いした報道や識者とされる人物も勘違いした状態で誌上対談をして高すぎると発言をし、それが報道されるといったこともあり、住民の方々の多くにも誤解があったと認識しています。いずれにせよ、110億円は高すぎるということが大きな争点となった町長選挙が行われ、事業の見直しを掲げた土屋現町長が当選したという経緯があります。
高すぎると批判を受けた110億円ですが、現在の案では総事業費125億となっています。資材高騰などの影響です。事業費削減のため、床面積を藤巻前町長時代の約15,000㎡から8,500㎡に削減しています。
床面積
- 前町長時代:約15,000㎡
- 現在の計画:約8,500㎡
総事業費
- 前町長時代:110億円
- 現在の計画:125億円(9,000㎡案の時の試算)
町は「110億円案で工事を進めていた場合には資材高騰により162億円の事業費になっていた」としていますが、資材高騰の影響が現在よりも小さかった数年前に着工していれば162億円までには膨らまなかったのではないかと思います。

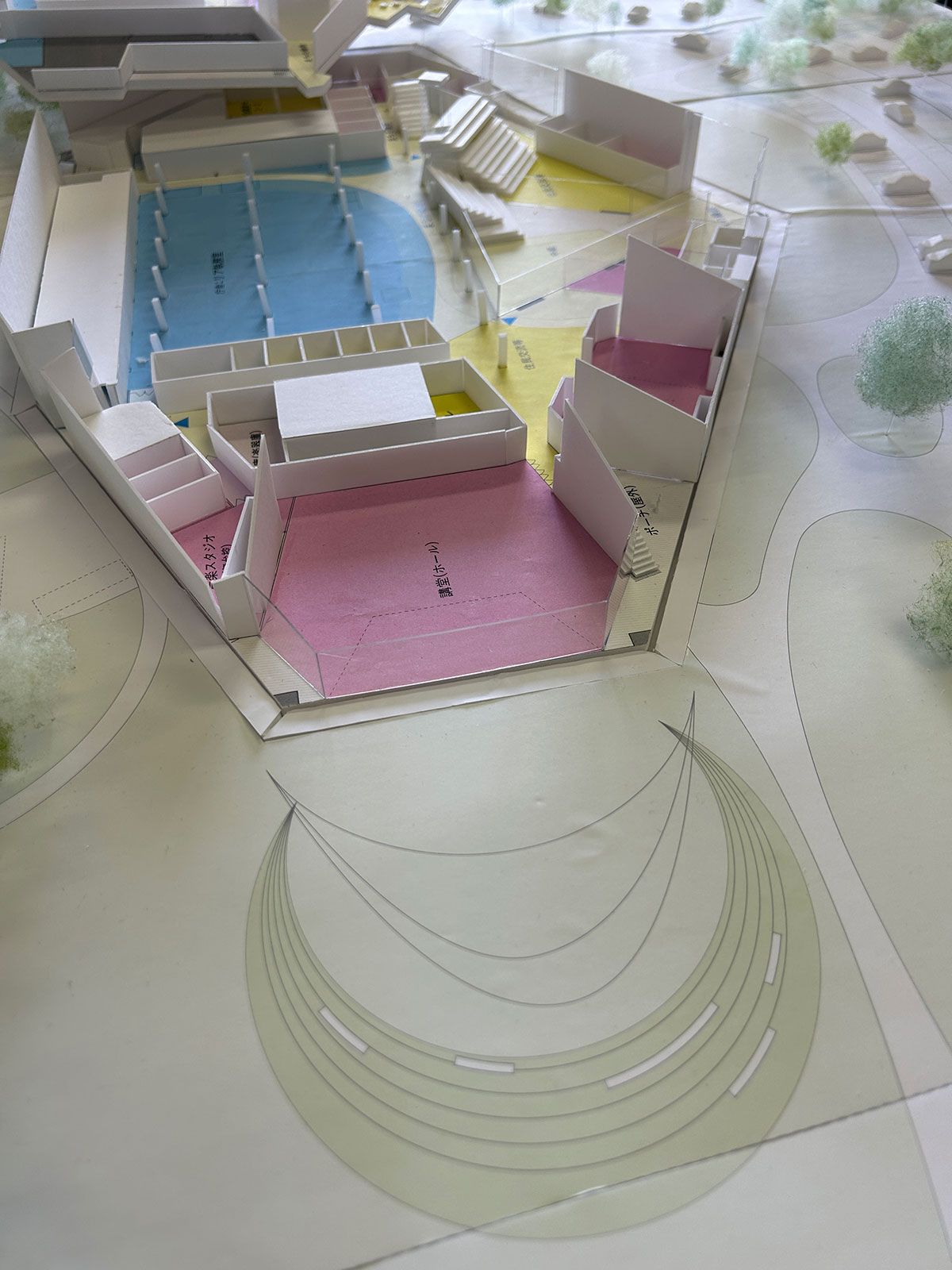

南側に設置する舞台(ステージ)。建物内、舞台の北側に位置する椅子の他、南側の野外広場からも観覧可能。
町職員を大切に-必要な機能はしっかり備えるべき
事業費の削減に懸命に取り組んでいる町の姿勢は良いのですが、削減ありきで必要な機能が確保されていないのではないかという懸念もあります。例えば町職員が昼食時などに休憩する場所がほとんどないという問題。このことは軽井沢町議会全員協議会でも指摘しました。町長からは、金額を減らせ、面積を減らせという指示を出したことはないという趣旨の発言がありました。
庁舎は町職員が最も利用する訳で、職員が快適に仕事ができるように配慮されるべきですが、現状案では、現在のように来訪者の目にさらされ、昼休みに来客があった場合には食事中でも対応のために中座せざるを得なくなりかねない自席での食事が継続しかねません。
議会にも議会棟の面積を削れないかと打診があり、来客用スペース削除の他、現在用意されている各議員の机もなくて良いと私は発言しました。実際、議会の際には必ず使う机なのですが、毎日議会があるわけではないので、毎日使用する職員の利便性の方が優先度が高いとの考えからです。その後2025年12月に提出された案では、議会棟を縮小し、職員の休憩などに使える部屋が設置されました。
現在基本設計を作成中。今年度中(2026年3月まで)に策定の予定です。住民の皆さまの意見が反映される基本設計になるよう働いてまいります。

スケジュール
予算案等の議会可決を前提
R8年1-3月
- 病院側共用車車庫、大型車車庫の解体
- 病院側ゴミプレハズの移転
- 町道鶴溜線拡幅工事は民有地手前まで整備
R8年4月~
- 老人福祉センター等の解体
- 町道鶴溜線拡幅工事中央公民館まで整備
R8年6月頃:本体工事入札、議決を経てR11年夏頃まで2年間の本体工事
R11年9月ごろ~:外構工事(駐車場、倉庫など)
R11年秋頃:新施設供用開始
R12年2月ごろ~:旧庁舎・中央公民館、庁舎側共用車車庫、つながるラボ解体
R13年2月ごろ~:外構工事(新設道路、駐車場など)
